Teatro Marigny de París, Francia

El edificio histórico del Teatro Marigny tuvo que someterse a una rehabilitación debido a sus graves defectos de la estructura de la cubierta que llevaron a su cierre en 2013.

El equilibrio metaestable resultó por una planificación no realista que no consideró los efectos de la carga asimétrica y el techo suspendido sobre la estructura de la cubierta durante la construcción en 1925.

El mirador, construido en 1881 por el arquitecto Charles Garnier, el arquitecto de la Ópera Garnier, fue modificado para servir como teatro ("Les Folies Marigny") en 1893 con 1.200 asientos por el arquitecto Edouard Niermans. En 1925, el teatro se reconstruyó bajo el nuevo director Léon Volterra: se quitó la decoración exuberante de Niermans y sólo se mantuvo la forma original del edificio, un dodecágono de 33 metros de diámetro.

El arquitecto Alvaro de Grimaldi calculó la sala actual inspirado por el movimiento Art-Déco con una tendencia neopompeyana. En 1980, se construyó una nueva sala en el vestíbulo.

Proyecto de rehabilitación

Antes de esta restauración, la cubierta del teatro mostró graves deficiencias. Por lo tanto, esto conllevó su cierre en 2013. El equilibrio metaestable resultó por una planificación no realista que no consideró los efectos de la carga asimétrica y el techo suspendido sobre la estructura de la cubierta durante la construcción en 1925.

Debido a las órdenes de preservación, no fue posible quitar la cubierta por completo. Como resultado, solo fue posible realizar intervenciones dentro de ella.

El proyecto de rehabilitación y refuerzo consistieron principalmente en:

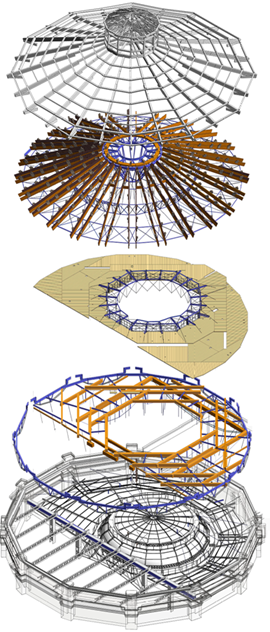

  • Separación de la construcción de la cubierta y el techo. Está suspendida en una nueva construcción de madera laminada encolada, soportada por barras de acero.
  • Inserción de un nuevo refuerzo para la estructura existente, consistente en cabios laminados encolados nuevos, soportados mediante cables pretensados.

A fin de reducir la presión horizontal, se introdujeron apoyos elastoméricos (elásticos) entre un anillo de metal para redistribuir las cargas de las dos estructuras en las vigas maestras, compuestas de hormigón, en los 12 pilares de mampostería.

Planificación estructural

El diseño de las estructuras nuevas requirió una planificación del proceso de construcción (basado en un boceto en 3D y el modelado de los edificios existentes en Revit) y cálculos con RFEM y algunos de sus módulos adicionales de Dlubal Software.
