Un nuovo ponte sospeso in Sri Lanka

Nel 2013, un progetto molto speciale è stato realizzato in Pitigala, in Sri Lanka. Un ponte sospeso è stato progettato, calcolato e costruito da 30 studenti del team universitario "Ingegneri senza frontiere".

Il ponte lungo 30 metri attraverso il fiume Bentara con è stato costruito con la pura forza umana.

Con una lunghezza campata di 30 m, il ponte attraversa il fiume Bentara. Sia i soldati che i villici hanno sostenuto gli studenti tedeschi durante la fase di costruzione di quattordici settimane.

Joachim Gauck, presidente della Germania, ha dichiarato: "Con il suo grande valore pratico e la sua progettazione di successo, il ponte di Pitigala è un segno duraturo dell'impegno che è in grado di unire le persone."

Costruzione di ponti

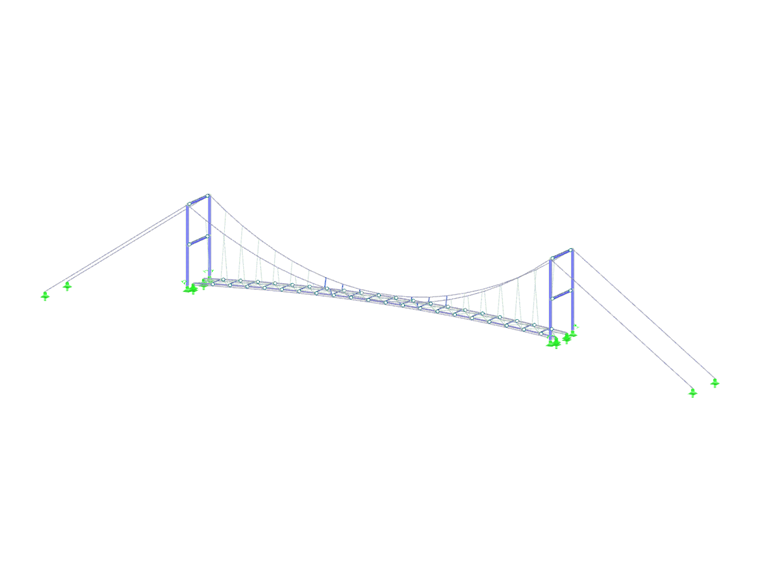

I futuri ingegneri civili hanno progettato il ponte sospeso precompresso in modo che sia facile da costruire e anche flessibile. Dopo tutto, la struttura dovrebbe essere costruita senza attrezzature da costruzione pesanti da artigiani dilettanti che hanno, al massimo, poca esperienza sul posto. Inoltre, era necessario che il ponte fosse riproducibile per altri progetti.

I piloni in acciaio, alti sei metri, avevano dei rilasci alla base che potevano essere fissati in seguito. I piloni sono stati costruiti per mezzo di paranchi a catena e una gru di bambù.

La zona pedonale del ponte è costituita da 21 segmenti identici. Le travi longitudinali e le travi trasversali sono costituite da ferri angolari che sono collegati con semplici collegamenti a bullone. Le assi sono state utilizzate per il rivestimento del pavimento.

L'intera struttura del passaggio pedonale ha uno spessore di pochi centimetri. Così, la superficie di contatto del ponte è piuttosto piccola nel caso di un monsone. L'area del percorso è curva verso l'alto e si adatta perfettamente al paesaggio.

Durante i lavori di costruzione, gli studenti hanno assunto il ruolo di muratori, insegnanti, gestori dei siti, controllori, medici, tecnici del calcestruzzo, ingegneri geotecnici, disegnatori di architetture, gestori di progetti, meccanici e psicologi.

Per la costruzione del ponte, sono state trasportate, preparate e assemblate con un totale di 70 tonnellate di calcestruzzo, 6 tonnellate di acciaio e 42 metri cubi di rocce del gabbione.

Produttore di legno lamellare | Padiglioni G1/G3/G4/G5 Hasslacher
www.hasslacher.com

Specifiche del progetto

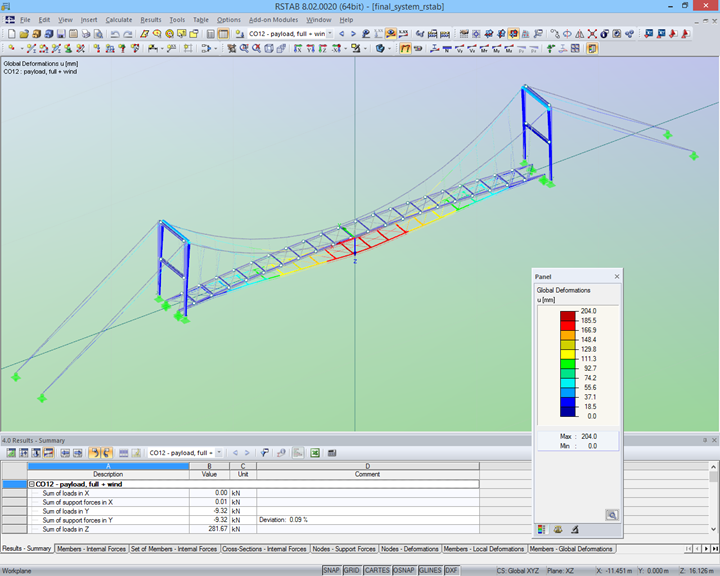

Dati del modello

Numero di nodi 184
Numero di aste 324
Numero di casi di carico 16
Nr. di combinazioni di carico 25
Nr. di combinazioni di risultati 2
Peso totale 2,594 t
Dimensioni 53.715 x 3.365 x 8.098 m
Versione del programma 8.02.00
