Eurotunnel: 75 metri sotto il mare

Era uno dei progetti di costruzione più ambiziosi di sempre: l'Eurotunnel. Un tunnel che passa sotto il Canale della Manica collegando la Gran Bretagna e il continente europeo. Dalla sua apertura nel 1994, l'Eurotunnel è diventato un collegamento indispensabile per il traffico passeggeri e merci. In questo articolo esaminiamo più da vicino l'Eurotunnel: da dove è nata l'idea? Quali sfide si sono presentate durante la costruzione e quali problemi causa oggi l'Eurotunnel?

Il teatro del nostro contributo di oggi sul tunnel della Manica è il Canale della Manica. Nel suo punto più stretto è largo solo circa 34 km e tuttavia ha sempre separato la Gran Bretagna dal continente. Una barriera protettiva e al contempo la via commerciale più veloce – e lo è sin dal Medioevo: lana dall'Inghilterra in cambio di vino dalla Francia, più tardi si aggiunsero i primi prodotti industriali.

I porti su entrambi i lati, a Dover e Calais, divennero nel corso dei secoli i centri commerciali più importanti delle regioni. Ma il Canale della Manica non era solo un punto focale per il commercio, bensì serviva anche a scopi militari. Lo stretto ebbe un ruolo fondamentale nei piani di invasione di Napoleone Bonaparte all'inizio del XIX secolo. E anche oltre 100 anni dopo, durante la Seconda Guerra Mondiale, il Canale della Manica fu parte della strategia di battaglia aerea sull'Inghilterra.

Come il Canale della Manica ha protetto la Gran Bretagna, così l'ha anche isolata. L'attraversamento del canale era estremamente difficile. Con una nave a vela ci voleva dalle diverse ore a un intero giorno, mentre le navi a vapore impiegavano più tardi ancora due o tre ore. Il clima marittimo instabile e soprattutto il vento potevano causare sempre forti ritardi.

Non c’è da meravigliarsi quindi che commercianti, viaggiatori e ovviamente anche costruttori sognassero già da tempo una connessione stabile. Una strada che attraversa il Canale della Manica? No, troppo lunga, troppo insicura. Magari allora un tunnel, direttamente attraverso? Oppure meglio sotto?

Il Tunnel della Manica

Dal 1994 questo desiderio di una connessione stabile tra la Gran Bretagna e il continente è realtà. Oggi i treni passano sotto il Canale della Manica in circa 35 minuti. Con una lunghezza totale di circa 50 km, di cui circa 37 km sotto il mare, è il tunnel sottomarino più lungo del mondo.

Tra gli ingegneri, il mega-progetto è considerato una delle più impressionanti realizzazioni della storia moderna delle costruzioni. E senza dubbio come uno di quelli la cui realizzazione è stata in bilico per decenni. In effetti, le prime idee concrete per il Tunnel della Manica risalgono all'inizio del XIX secolo.

Il Tunnel della Manica: Un sogno per il commercio e il viaggio

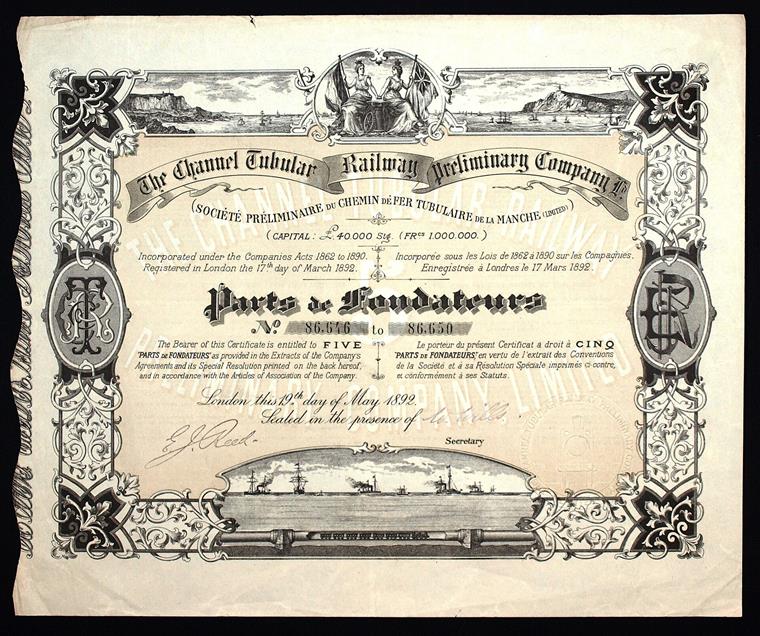

Le prime proposte concrete per costruire un tunnel tra la Gran Bretagna e la Francia risalgono al 1798. L'ingegnere francese Albert Mathieu-Favier progettò piani per due tunnel tra Calais e Dover. Nel mezzo avrebbe dovuto esserci un'isola artificiale con un faro. Un viaggio in diligenza da Calais a Dover sarebbe durato solo 5 ore, significativamente meno del percorso marittimo usuale.

Nel 1802 Mathieu-Favier presentò il suo progetto a Napoleone Bonaparte e questi ne fu entusiasta. Tra l'altro, tanto quanto il ministro degli esteri britannico. Prima che il progetto potesse prendere forma, però, il rancore storico tra i paesi riesplose e i piani furono accantonati. Il pericolo di un'invasione francese attraverso un tale canale fu ritenuto troppo grande.

Perché il Tunnel della Manica non è stato costruito per così tanto tempo

Oggi ci si lamenta – giustamente – di grandi progetti come il Aeroporto di Berlino-Brandeburgo o Stoccarda 21. Si promette molto, si mantiene poco e non succede nulla. Questo non è raro nel settore delle costruzioni per progetti così grandi.

Perché oggi abbiamo tali problemi con i grandi cantieri potete leggere in questo contributo: Progetti edilizi di grandi dimensioni in Germania . Ma che dire del Tunnel della Manica? Dalle prime piani concreti fino al tunnel finito trascorsero quasi 200 anni.

Nel frattempo, entrambe le sponde del Canale della Manica non rimasero inattive. Ci furono 27 tentativi per costruire un tale tunnel. Indagini geologiche, perforazioni di prova: fallirono sempre a causa delle disaccordi politici tra Inghilterra e Francia – e della fattibilità.

Tunnel della Manica: La via verso l'inizio dei lavori

Solo verso la fine degli anni '70 ci fu una luce in fondo al tunnel: la Gran Bretagna e la Francia si misero d'accordo. Il progetto Tunnel della Manica doveva iniziare. Il commercio tra il gruppo di isole e il continente sarebbe diventato finalmente più affidabile e sicuro.

Nel 1985 fu definitivamente emessa la gara d'appalto per il Tunnel della Manica. L'appalto fu assegnato al consorzio britannico-francese "The Channel Tunnel Group Ltd/France-Manche SA", in sostanza il successore della precedente "Channel Tubular Railway Preliminary Company" del 19 maggio 1892. La costruzione doveva essere completamente finanziata privatamente.

Tunnel della Manica: Particolarità sotto il Canale della Manica

Innanzitutto, nel 1986 e 1987, furono effettuate perforazioni di prova in dodici punti del canale su nuove piattaforme di perforazione. Insieme alle altre centinaia di perforazioni degli ultimi decenni, si delineava gradualmente un quadro chiaro di come erano strutturate le strati rocciosi sotto il fondale marino.

Infine, furono stabiliti i piani: il Tunnel della Manica avrebbe avuto tre tubi. Di queste, due tunnel di marcia larghe 7,6 m e un tunnel di servizio largo 4,8 m nel mezzo. Questo doveva garantire manutenzione, ventilazione e evacuazione di emergenza. I tubi larghi sarebbero stati percorsi esclusivamente da treni. Comprensibilmente, un tunnel per auto avrebbe causato solo problemi a causa di incidenti o ingorghi.

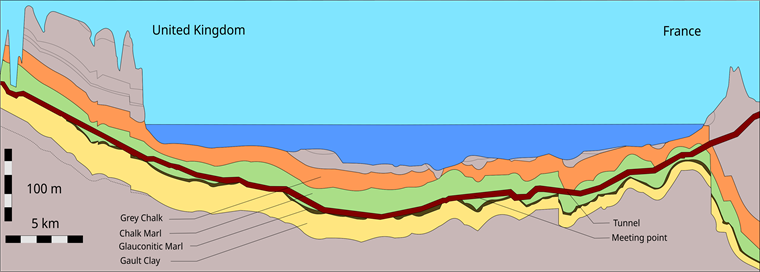

Il percorso del tunnel doveva attraversare un unico strato roccioso e seguirlo. La creta-marl, roccia relativamente stabile e ben studiata. Qui non ci sarebbero state spiacevoli sorprese. Anche l'ingresso dell'acqua poteva essere escluso: condizioni perfette per costruire un tunnel qui.

Sfide per la pressione dell'acqua e la roccia

Un progetto come il Tunnel della Manica non è certo indenne. La sfida più grande era l'ambiente di costruzione stesso. Scavare tubi sotto il fondale marino è rischioso nonostante tutti i calcoli e le cautele. La alta pressione dovuta al mare sopra rendeva il rischio di infiltrazioni d'acqua sempre presente.

Inoltre, lo strato di argilla cretosa, dove si sarebbe dovuto costruire, era abbastanza sottile e non necessariamente dritto. Affondava o si innalzava di tanto in tanto, complicando la rilevazione geologica del tracciato. Tuttavia, gli ingegneri sul posto riuscirono a raccogliere e valutare tutti i risultati. Nel 1988, la costruzione poté iniziare.

Costruzione del Tunnel della Manica (1988-1994)

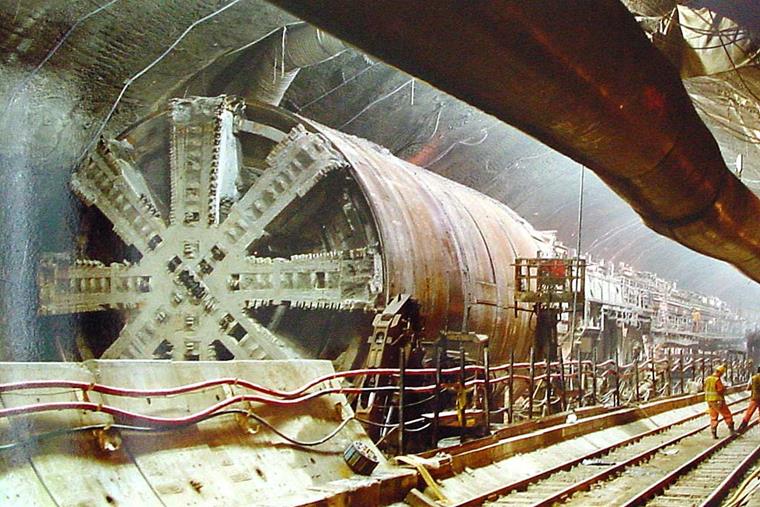

Per costruire il più lungo tunnel sottomarino del mondo, il Tunnel della Manica, erano necessarie enormi macchine perforatrici. Ben undici di queste macchine furono impiegate nella costruzione del Tunnel della Manica. Una di queste macchine era lunga fino a 200 m, pesava circa 1.000 t e costava circa 20 milioni di €. I loro enormi frontali avevano un diametro del disco rotante di 7-8 m e i denti in acciaio al carburo di tungsteno operavano continuamente da entrambi i lati del Canale della Manica attraverso la roccia cretosa.

Le macchine appositamente sviluppate erano veri tuttofare. Potevano scavare contemporaneamente la roccia, trasportarla via con un sistema a nastro trasportatore, montare i prefabbricati in cemento e posare le rotaie di lavoro. Alle macchine seguiva un treno di servizio. Qui, c'erano sistemi di approvvigionamento energetico, materiali per le pareti del tunnel, una sala di sosta per pause e una stazione di primo soccorso.

Le squadre lavoravano da entrambi i lati 24 ore su 24, e le perforazioni parallele ridussero significativamente il tempo di costruzione. Nel 1990 si ottenne il primo sfondamento per il tunnel di servizio – un momento simbolico per il progetto Tunnel della Manica. Particolarmente impressionante era la precisione delle perforazioni.

Lo scostamento tra i due assi del tunnel era di soli 36 cm. Questo era principalmente dovuto al lavoro degli ingegneri coinvolti che avevano misurato il percorso delle macchine perforatrici. Solo con calcoli precisi e tecnologia laser all'avanguardia era possibile questa precisione.

Struttura e tecnica nel Tunnel della Manica

Il Tunnel della Manica è unico al mondo. Ormai da più di 30 anni svolge un ruolo fondamentale nel commercio tra la Gran Bretagna e il continente europeo. Interessante è ovviamente la struttura di un tale mega-tunnel. Diamo quindi uno sguardo ai dettagli tecnici.

I tubi del Tunnel della Manica

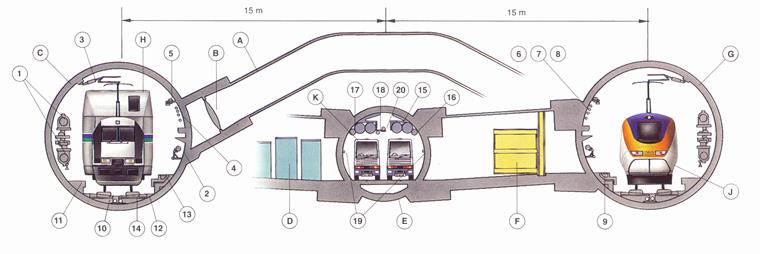

Il sistema del tunnel è costituito da tre tubi paralleli: due grandi tunnel per il trasporto ferroviario e un tunnel di servizio più piccolo nel mezzo. Per garantire una manutenzione regolare o evacuazione d'emergenza, i tubi sono collegati circa ogni 375 m tramite passaggi trasversali. Il più entusiasmante è la versatilità del tunnel di servizio.

Il tunnel di servizio nel Tunnel della Manica

Prima del Tunnel della Manica, qualcosa di simile non esisteva. Un tunnel che si trova tra le vere e proprie tubature di passaggio: era una innovazione tecnica fondamentale. Grazie a esso, i veicoli di manutenzione possono raggiungere le sezioni del tunnel corrispondenti senza disturbare il traffico ferroviario in corso.

Inoltre, il tunnel di servizio è sia un accesso per i soccorritori sia la via sicura verso l'esterno in caso di evacuazione. I numerosi collegamenti consentono uno spostamento veloce tra i tunnel principali. Non c'è quindi possibilità di fuga sul tunnel opposto in qualsiasi momento. E dato che stiamo parlando di questo argomento: come si presenta il livello di sicurezza in un tunnel lungo più di 50 km?

Quanto è sicuro il Tunnel della Manica?

Il Tunnel della Manica si basa su un concetto di sicurezza completo – esaminiamolo un po' più da vicino. Il fatto è che: il Tunnel della Manica si trova a circa 45 m sotto il fondale marino. A pensare a questo, qualcuno potrebbe sentirsi a disagio. È veramente profondo. Tuttavia, il rischio di un'infiltrazione d'acqua nelle tubature del tunnel è quindi escluso.

E se esplodesse qualcosa nel Tunnel della Manica? Anche allora la robusta costruzione entra in gioco. Le onde di pressione seguirebbero, secondo la resistenza minima, lungo il tunnel, non in un punto. Quindi non può succedere molto.

Protezione antincendio nel Tunnel della Manica

Gli incendi sono temuti nei tunnel, e a ragione. Perché il fuoco può diffondersi rapidamente in tali situazioni. Nel Tunnel della Manica si è preso atto del caso peggiore. I vagoni sono costituiti da materiali resistenti al fuoco e dispongono di sistemi di estinzione integrati, anche nel tunnel stesso sono state adottate misure, come ad esempio:

  • Idranti ai passaggi trasversali
  • Sistemi di estinzione di schiuma
  • Uso di gas Halon in caso di incendi gravi
  • Rivelatori di fumo automatici e sistemi di monitoraggio

Se un'evacuazione diventasse necessaria, entra in gioco il tunnel di servizio. Infatti, questo è collegato ai grandi tunnel tramite passaggi trasversali. In questo modo, si prevede di poter evacuare completamente tutti i passeggeri in caso di emergenza entro 90 minuti.

Difetti tecnici nel Tunnel della Manica

Chiunque viaggi molto e spesso in treno lo sa: quasi ogni secondo ritardo è dovuto a un difetto tecnico. Tali problemi sono stati prevenuti nel Tunnel della Manica. Ogni treno ha due locomotive, una a ciascuna estremità. Se una di esse si guasta, l'altra può prendere il sopravvento. Inoltre, sono impiegate locomotive diesel azionate a distanza. Inoltre, ci sono a una profondità di circa 46 m due incroci, i cosiddetti punti di incontro. Qui i treni, se necessario, possono spostarsi da una rotaia all'altra.

Anche i sistemi infrastrutturali sono duplice nel Tunnel della Manica. Ad esempio, alimentazioni elettriche di emergenza, impianti elettrici, pompe e illuminazione. E parlando del numero due: le due tubature separate ovviamente impediscono alle collisioni tra treni di verificarsi.

Centro di controllo moderno Tunnel della Manica

Nel tunnel possono esserci fino a otto treni contemporaneamente. E durante le ore di punta viaggiano persino ogni tre minuti alla velocità di 160 km/h attraverso i tubi. Inoltre, il Tunnel della Manica è aperto 24 ore su 24 e 52 settimane all'anno. C'è molto da coordinare. Non sorprende quindi che il Tunnel della Manica abbia alcuni dei centri di controllo più moderni del mondo.

Ci sono sistemi di comunicazione manuale tra conducenti, centro di controllo e passeggeri, ma anche sistemi di sicurezza automatici. Un totale di 500 sensori forniscono circa 2,5 milioni di dati ogni giorno su temperatura, qualità dell'aria e funzionamento degli impianti tecnici. Dati notevoli. In caso di pericoli o irregolarità, il treno si ferma o rallenta automaticamente.

Sistema di ventilazione nel Tunnel della Manica

Un fattore importante per il funzionamento di un tunnel è il sistema di ventilazione. A questo si era già pensato nei primi progetti del XIX secolo. Nel Tunnel della Manica completato, questo compito è svolto oggi da un sistema di ventilazione complesso, che si trova a entrambe le estremità del Tunnel.

Garantisce il rifornimento di aria fresca, una ventilazione supplementare in caso di emergenza e il bilanciamento di pressione. Dopotutto, i treni ad alta velocità non causano solo una grande quantità di vento di marcia, ma in gallerie così lunghe anche grandi differenze di pressione.

Norme di sicurezza nel Tunnel della Manica

Per garantire il trasporto sicuro di persone e merci, nel Tunnel della Manica ci sono alcune norme di sicurezza da osservare. Chi viaggia con i treni, sia in navette che in vagoni passeggeri, può muoversi liberamente nei vagoni o rimanere nel proprio veicolo durante il viaggio.

È vietato il trasporto di sostanze esplosive, serbatoi di gas e petrolio, rifiuti nucleari o altre sostanze chimiche pericolose. Inoltre, si applica un divieto rigoroso di fumo in tutto il Tunnel e in tutti i treni. Solo in questo modo si può garantire che tutti arrivino rapidamente e in sicurezza.

Il Tunnel della Manica oggi

Anche oggi, il Tunnel della Manica è utilizzato esclusivamente da treni, ad esempio treni ad alta velocità internazionali come l'Eurostar. Il Tunnel della Manica è il punto focale per i collegamenti tra Londra, Parigi, Bruxelles e altre città. Se volete viaggiare da Londra a Parigi, ad esempio, il tutto vi richiederà circa 2 ore.

Oltre ai treni passeggeri, treni navetta speciali attraversano il tunnel, denominati Le Shuttle. Trasportano auto, autobus e camion. I veicoli salgono direttamente sui vagoni e rimangono sul treno per tutti i circa 35 minuti di viaggio. Importante: impostare il freno a mano e spegnere il motore!

Ora abbiamo parlato molto della pianificazione, costruzione e dettagli tecnici in operazione. Ma quanto è costato in realtà il Tunnel della Manica e quali effetti ha avuto sull'economia alla fine? I sogni dei costruttori e ingegneri del passato si sono realizzati?

E che dire dellatteggiamento della Gran Bretagna nei confronti del tunnel? Dopotutto, i lavori di costruzione del tunnel sul lato britannico furono notevolmente ritardati. La connessione con il continente fu accolta con scetticismo da parte britannica durante tutto il processo di costruzione e fecero sentire ai francesi questa loro posizione.

Costi di costruzione del Tunnel della Manica

I costi di costruzione ammontarono alla fine a circa 15 miliardi di €, rettificati per l'inflazione ancora di più. Tutto finanziato da investitori privati. Tre quarti delle azioni della società di gestione del Tunnel della Manica sono obbligazioni francesi di privati. E, come accade spesso per i grandi progetti, i costi superarono di gran lunga il budget originale pianificato.

La società di gestione del Tunnel della Manica oggi si chiama Getlink. In passato, era ancora molto indebitata, il che era considerato a tratti estremamente problematico. Dopotutto, subito dopo l'apertura del Tunnel della Manica, scoppiò la grande crisi petrolifera. E com'è la situazione oggi?

Oggi tutto è un po' più tranquillo. Anche se i debiti non sono ancora completamente estinti, sono stati ridotti, ad esempio (situazione nel 2025), a circa 3,4 miliardi di €. Grazie ai guadagni regolari (ad es. circa 320 milioni di € di profitto nel 2025), questo numero continua a diminuire costantemente.

Tunnel della Manica dopo la Brexit: Impatto economico

Allora come oggi, il Tunnel della Manica è teoricamente la connessione commerciale più veloce tra la Gran Bretagna e l'Europa. Rimane una parte importante dell'infrastruttura di trasporto europea. Milioni di passeggeri utilizzano il tunnel ogni anno, anche se in misura molto inferiore rispetto a prima.

E che dire della Brexit? In realtà, il ruolo del Tunnel della Manica è molto cambiato da quando la Gran Bretagna non fa più parte dell'UE. In passato era una rotta rapida e semplice per viaggiatori e commercio. Oggi è una chiara linea di confine con tutto ciò che comporta: controlli di passaporto, norme di ingresso più severe e meno opzioni per viaggiare spontaneamente.

Per il trasporto di merci, la situazione è ancora più chiaramente retrograda. Le aziende lottano quotidianamente con ampia documentazione doganale, obblighi di documentazione e tempi di passaggio più lunghi. Il tempo è denaro – la rotta attraverso il Tunnel della Manica è semplicemente diventata troppo costosa per molte aziende logistiche. Sfruttano sempre più nuove rotte dirette (ad esempio, Irlanda verso l'UE) evitando così la Gran Bretagna.

Ci sono infine costanti discussioni tra Francia e Gran Bretagna sugli standard di sicurezza e le competenze. Poiché il Tunnel della Manica non è direttamente soggetto all'accordo commerciale dell'UE, ma si basa su un contratto tra i due paesi. E le regole sono diverse su ciascun lato del Canale della Manica. Le prospettive economiche per il Tunnel della Manica sono quindi difficili ma comunque sinora stabili.

Conclusione sul Tunnel della Manica: Un capolavoro tecnico

In sintesi, possiamo dire che il Tunnel della Manica è considerato una delle maggiori realizzazioni ingegneristiche del XX secolo. Attraverso una sorprendente combinazione di tecnica moderna dei tunnel, cooperazione internazionale e concetti innovativi di sicurezza, è stato possibile costruire il più lungo tunnel sottomarino del mondo.

La storia del Tunnel della Manica mostra come progetti infrastrutturali complessi possano collegare paesi una volta nemici. Anche se solo per alcuni decenni. Fino ad oggi, il Tunnel della Manica è chiaramente un progetto di riferimento per la costruzione di tunnel sottomarini di grande dimensione. Dimostra cosa è tecnicamente possibile oggi se tutte le parti collaborano, ma anche come le tensioni politiche possano influire sulle rotte commerciali.
