Cet article technique est consacré au tunnel sous la Manche. À son point le plus étroit, le bras de mer de l’Océan Atlantique entre la France et la Grande-Bretagne n’est large que d’environ 34 km. Pourtant il a toujours séparé la Grande-Bretagne du continent, en tant que barrière protectrice, et constituait en même temps la route commerciale la plus rapide, et ce, depuis le Moyen Âge : de la laine d'Angleterre et du vin de France passaient par là. Plus tard les premiers produits industriels sont venus s’y ajouter.
Au fil des siècles, les ports des deux côtés, à Douvres et Calais, sont devenus les hubs commerciaux les plus importants de ces régions. Mais la Manche n’était pas seulement un hub pour le commerce, elle avait aussi une importance stratégique. Le détroit a joué un rôle majeur au début du 19e siècle, quand Napoléon Bonaparte nourrissait des ambitions d’invasion de la Perfide Albion. Au siècle suivant, pendant la Seconde Guerre mondiale, la Manche a à nouveau été au centre de la bataille d’Angleterre et de la planification du débarquement des Alliés.
La Manche protégeait la Grande-Bretagne, et l’isolait également. Traverser la Manche était extrêmement difficile. Avec un voilier, cela prenait plusieurs heures, voire une journée. Puis, l’arrivée des navires à vapeur a réduit cette durée à deux à trois heures. Les conditions météorologiques maritimes instables et surtout le vent pouvaient malgré cela toujours provoquer des retards importants.
Il n'est donc pas surprenant que les commerçants, les voyageurs et, bien sûr, les bâtisseurs aient longtemps rêvé d’une connexion fixe. Une route au-dessus de la Manche ? Impossible. Alors peut-être un tunnel, directement à travers ? Ou mieux, en dessous ?
Le tunnel sous la Manche
Depuis 1994, ce souhait d’une connexion stable entre la Grande-Bretagne et le continent est une réalité. Aujourd’hui, des trains passent sous la Manche en environ 20 à 30 minutes. Avec une longueur totale d’environ 50 km, dont environ 37 km sous la mer, il est le plus long tunnel sous-marin du monde.
Parmi les ingénieurs, ce méga-projet est considéré comme l’une des réalisations les plus impressionnantes de l'histoire moderne de la construction. Et sans aucun doute comme l'un de ceux dont la réalisation a été précaire pendant des décennies. En fait, les premières idées concrètes pour le tunnel sous la Manche datent du début du 19e siècle.
Le tunnel sous la Manche : Un rêve pour le commerce et les voyages

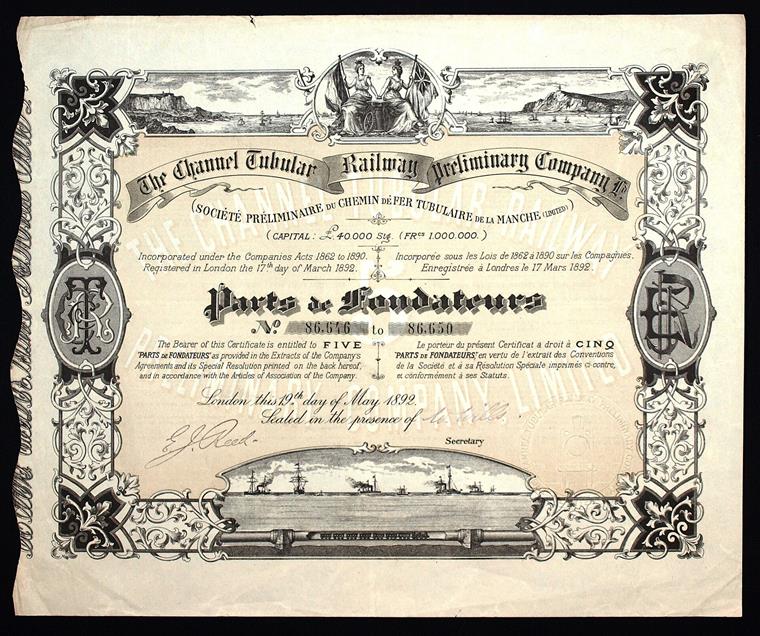

Les premières propositions concrètes pour construire un tunnel entre la Grande-Bretagne et la France datent de 1798. L’ingénieur français Albert Mathieu-Favier a conçu les plans de deux tunnels reliant Calais à Douvres. Au milieu, une île artificielle avec un phare devait être construite. Un voyage en diligence de Calais à Douvres devait être raccourci à seulement 5 heures, nettement plus rapide que la voie maritime habituelle.
En 1802, Mathieu-Favier présenta son projet à Napoléon Bonaparte, qui fut enthousiasmé, tout comme le ministre des Affaires étrangères britannique. Cependant, avant que le projet ne puisse prendre forme, la sempiternelle hostilité entre les pays s’est ravivée et les plans ont été abandonnés. Un tel tunnel aurait constituée une voie royale pour une invasion française de la Grande-Bretagne.
Pourquoi le tunnel sous la Manche n’a-t-il pas été construit plus tôt ?
Aujourd'hui, on se plaint – à juste titre – des grands projets tels que le Aéroport de Berlin-Brandebourg ou Stuttgart 21. Beaucoup de promesses, peu de réalisations et rien qui se passe. Dans le domaine de la construction, c’est fréquent.
Pourquoi avons-nous aujourd’hui tant de problèmes avec les grands chantiers, vous pouvez le lire ici : Grands projets de construction en Allemagne . Mais qu’en est-il du tunnel sous la Manche ? Des premiers plans concrets au tunnel achevé, près de 200 ans se sont écoulés.
Pendant ce temps, les deux côtés de la Manche n’ont pas été inactifs. Il y a eu 27 tentatives pour construire un tel tunnel. Études géologiques, forages : cela a échoué à cause des désaccords politiques entre Londres et Paris et de la faisabilité.
Tunnel sous la Manche : Vers le début de la construction
Ce n'est qu’à la fin des années 1970 qu’on a vu la lumière au bout du tunnel : la Grande-Bretagne et la France se sont mises d’accord. Le projet de tunnel sous la Manche allait commencer. Le commerce entre l’archipel et le continent deviendrait enfin plus fiable et sûr.
En 1985, la planification du tunnel sous la Manche fut officiellement lancée. Le marché a été attribué à un consortium franco-britannique spécialement créé, « The Channel Tunnel Group Ltd/France-Manche SA », successeur de la précédente « Channel Tubular Railway Preliminary Company » du 19 mai 1892. La construction devait être entièrement financée par des fonds privés.
Tunnel sous la Manche : Particularités sous la Manche
D’abord, des forages d’exploration ont été effectués en 1986 et 1987 sur douze sites dans la Manche à partir de plates-formes de forage nouvellement construites. Avec les centaines d’autres forages des décennies passées, un tableau clair de la stratigraphie sous le plancher océanique a peu à peu émergé.
Finalement, le plan était prêt : le tunnel sous la Manche comporterait trois tunnels. Parmi ceux-ci, deux tunnels de circulation de 7,6 m de large et un tunnel de service de 4,8 m de large entre eux pour assurer maintenance, ventilation et évacuation d’urgence. Les tunnels de circulation ne seraient utilisés que par des trains. Un choix compréhensible, car un tunnel pour voitures provoquerait des problèmes en cas d’accidents ou d’embouteillages.

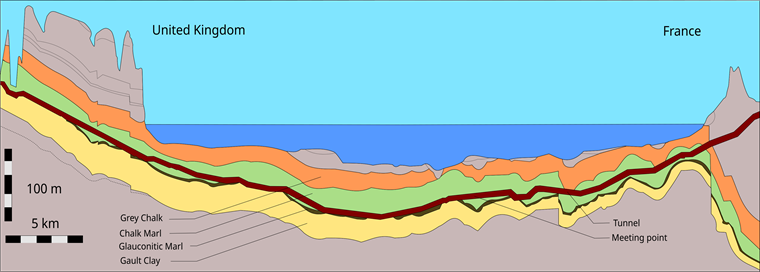

La route du tunnel devait suivre une seule formation géologique. La craie est relativement stable et bien étudiée. Ici, aucune surprise désagréable n’était à prévoir. L’infiltration d’eau pouvait aussi être exclue : des conditions idéales pour construire un tunnel.
Défis liés à la pression de l’eau et à la roche
Un projet comme le tunnel sous la Manche ne se fait évidemment pas sans embûches. Le plus grand défi était l’environnement lui-même. Forer sous le plancher océanique, même avec tous les calculs et précautions, représente des risques. La haute pression exercée par la mer au-dessus rendait le risque d'infiltrations d’eau omniprésent.
De plus, la couche de craie dans laquelle il était prévu de bâtir était assez étroite et pas toujours rectiligne. Elle s'enfonçait ou s’élevait, ce qui complexifiait la mesure géologique du trajet. Malgré tout, les ingénieurs sur place ont réussi à collecter et à analyser toutes les données. En 1988, la construction a pu commencer.
Construction du tunnel sous la Manche (1988 à 1994)

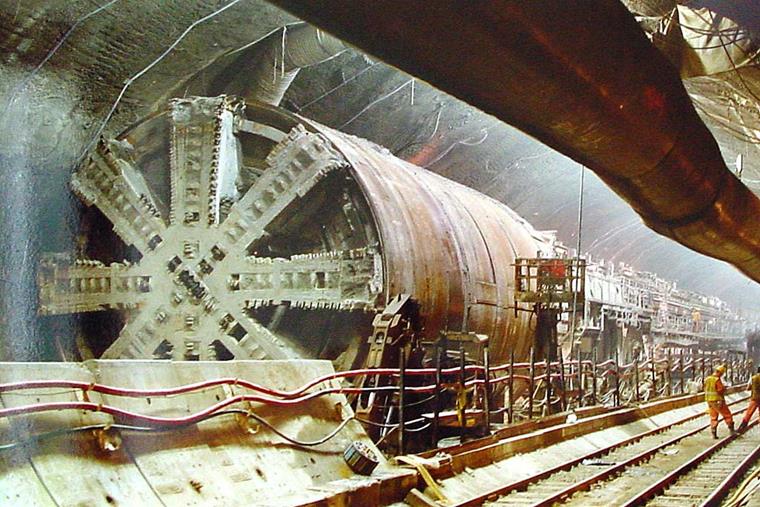

Pour construire le plus long tunnel sous-marin au monde, le tunnel sous la Manche, pas moins de onze immenses tunneliers ont été nécessaires. L’une de ces machines faisait jusqu’à 200 m de long, pesait environ 1 000 tonnes et coûtait environ 20 millions d’euros. Avec leurs têtes énormes de 7 à 8 m de diamètre, dotées de dents en carbure de tungstène, elles creusaient depuis les deux côtés de la Manche à travers la craie.
Ces machines spécialement développées étaient des multi-fonction. Elles pouvaient simultanément excaver la roche, la transporter par convoyeur, installer les éléments en béton préfabriqués et poser les voies de travail. Une chaîne d’approvisionnement suivait chaque machine. Elle comprenait des installations pour l’alimentation énergétique, le matériel de revêtement pour les parois du tunnel, une salle de repos et un poste de premiers secours.
Les équipes travaillaient des deux côtés jour et nuit, et les forages parallèles ont considérablement raccourci le temps de construction. En 1990, la première percée pour le tunnel de service a eu lieu, un moment symbolique pour le projet de tunnel sous la Manche. La précision des forages était particulièrement impressionnante.
Le décalage entre les axes des deux tunnels n'était que de 36 cm. Cela était surtout dû au travail des ingénieurs impliqués, qui avaient mesuré le parcours des tunneliers. Cette précision a été rendue possible grâce à des calculs précis et à la technologie laser moderne.

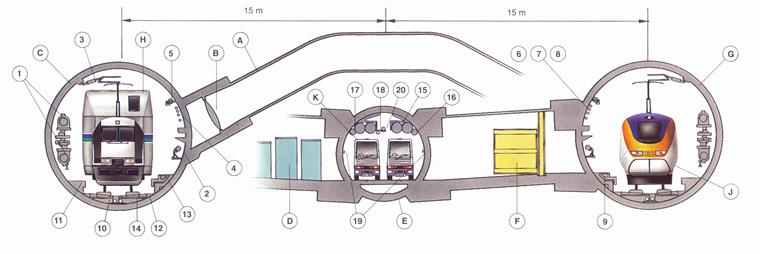

Structure et technologie du tunnel sous la Manche
Le tunnel sous la Manche est unique au monde. Désormais, il joue depuis plus de 30 ans un rôle crucial dans le commerce entre le Royaume-Uni et le continent européen. La structure d’un tel méga-tunnel est bien sûr intéressante. Jetons donc un coup d'œil aux détails techniques.
Les tubes du tunnel sous la Manche
Le système de tunnels se compose de trois tunnels parallèles : deux grands tunnels ferroviaires pour la circulation des trains et un plus petit tunnel de service au milieu. Pour assurer un entretien fluide ou, en cas d’urgence, l'évacuation, les tubes sont reliés par des passages transversaux environ tous les 375 m. Le tunnel de service est d’une flexibilité remarquable.
Le tunnel de service dans le tunnel sous la Manche
Un tunnel de service entre deux tunnels de circulation était une innovation technologique du tunnel sous la Manche. Grâce à lui, les véhicules de maintenance peuvent accéder aux sections du tunnel concernées sans gêner le trafic ferroviaire.
En outre, le tunnel de service est aussi un accès pour les services de secours et le chemin sûr vers l’extérieur en cas d’évacuation. Les nombreux passages de liaison permettent un passage rapide entre les tunnels principaux. Qu'en est-il de la sécurité dans un tunnel de plus de 50 km de long ?
Quelle sécurité pour le tunnel sous la Manche ?
La sécurité du tunnel sous la Manche repose sur un concept de sécurité complet, examinons-le de plus près. Le tunnel sous la Manche se trouve à environ 45 m sous le plancher océanique. Cette seule pensée peut donner le vertige à certains. C’est en effet très profond. Au moins, le risque d'infiltration d’eau dans les tunnels est de fait exclu.
Et si quelque chose explose dans le tunnel sous la Manche ? Même dans ce cas-là, la structure robuste reste en jeu. Les ondes de choc se propageraient le long du tunnel, suivant la moindre résistance, sans se concentrer en un seul point. Par conséquent, peu de problèmes peuvent réellement survenir.
Protection incendie dans le tunnel sous la Manche
Les incendies sont craints à juste titre dans les tunnels, car le feu peut se propager à une vitesse folle dans ces situations. Des dispositions ont été prises dans le tunnel sous la Manche pour parer à ce risque. Les wagons sont faits de matériaux ignifuges et équipés de systèmes d’extinction intégrés. Dans le tunnel lui-même, on trouve aussi :
- Des systèmes d’arrosage dans les passages transversaux
- Des systèmes d’extinction à mousse
- L’utilisation de gaz Halon pour les incendies majeurs
- Des détecteurs de fumée automatiques et des systèmes de surveillance
Si une évacuation est nécessaire, le tunnel de service entre en jeu. Étant lié aux grands tubes par des passages, il permet d’évacuer tous les passagers en 90 minutes en cas de besoin.
Défaillances techniques dans le tunnel sous la Manche
Quiconque prend souvent le train le sait : la plupart des retards sont causés par une défaillance technique. Pour prévenir de tels problèmes dans le tunnel sous la Manche, chaque train a deux locomotives, une à chaque extrémité. Si l’une tombe en panne, l’autre peut prendre le relais. Des locos diesel contrôlées à distance sont également déployées. En outre, à une profondeur de 46 m, il y a deux passages dits crossover, où les trains peuvent changer de voie si nécessaire.
Il y a aussi des systèmes d'infrastructure en double dans le tunnel sous la Manche. Cela inclut par exemple les alimentations d'urgence, les installations électriques, les pompes et l'éclairage. Deux tunnels séparés signifient aussi que les trains ne peuvent pas entrer en collision.
Centre de contrôle moderne du tunnel sous la Manche
Dans le tunnel, jusqu'à huit trains peuvent circuler simultanément. Aux heures de pointe, ils circulent même toutes les trois minutes à une vitesse de 160 km/h dans les tunnels. De plus, le tunnel sous la Manche est ouvert en permanence. Cela demande beaucoup de coordination. Pas étonnant que le tunnel sous la Manche ait l'un des centres de contrôle les plus modernes au monde.
Il y a des systèmes de communication manuels entre les conducteurs, le centre de contrôle et les passagers, mais aussi des systèmes de sécurité automatiques. Pas moins de 500 capteurs transmettent quotidiennement environ 2,5 millions de données relatives à la température, à la qualité de l’air et au fonctionnement des installations techniques. Une quantité impressionnante. En cas de danger ou d’irrégularités, le train ralentit ou s’arrête automatiquement.
Système de ventilation dans le tunnel sous la Manche
Un facteur important dans l'exploitation d'un tunnel est le système de ventilation. Cette question avait déjà été étudiée lors des premières esquisses au 19e siècle. Dans le tunnel sous la Manche terminé, cette tâche revient aujourd'hui à un système de ventilation complexe, stationné à chaque extrémité du tunnel.
Il assure l’apport d'air frais, une ventilation supplémentaire en cas d’urgence, et l’équilibre de la pression. Car les trains à grande vitesse génèrent non seulement beaucoup de vent relatif, mais aussi de grandes différences de pression dans des tunnels aussi longs.
Règlementation de sécurité dans le tunnel sous la Manche
Pour assurer un transport sûr des personnes et des marchandises, il y a certaines réglementations de sécurité à respecter dans le tunnel sous la Manche. Les voyageurs qui prennent le train, que ce soit dans la navette ou dans le wagon de passagers, peuvent se déplacer librement dans les wagons ou rester dans leur véhicule pendant le trajet.
Il est interdit de transporter des substances explosives, des réservoirs de gaz ou de pétrole, des déchets nucléaires ou d'autres produits chimiques dangereux. En outre, il est strictement interdit de fumer dans les trains et dans les tunnels, afin d’assurer que tout le monde arrive rapidement et en sécurité.
Le tunnel sous la Manche aujourd'hui
Le tunnel sous la Manche est encore aujourd'hui utilisé exclusivement par des trains, par exemple des trains à grande vitesse internationaux comme l’Eurostar. Le tunnel est un hub pour les liaisons entre Londres, Paris, Bruxelles et d’autres villes. Un voyage de Londres à Paris, par exemple, prend environ 2 heures 15.
En plus des trains de passagers, des navettes spéciales traversent le tunnel, Le Shuttle. Elles transportent des voitures, des autobus et des camions. Les véhicules roulent directement sur les wagons et restent pendant le trajet d'environ 30 minutes dans le train. Important : Serrez le frein à main et éteignez le moteur !
Nous avons maintenant beaucoup parlé de la planification, de la construction et des détails techniques de l'exploitation. Mais combien a réellement coûté le tunnel sous la Manche et quels sont ses impacts économiques en fin de compte ? Les rêves des bâtisseurs et des ingénieurs d'autrefois se sont-ils réalisés ?
Et quelle relation a la Grande-Bretagne avec le tunnel ? Après tout, les travaux de construction du côté britannique du tunnel ont pris beaucoup de retard. Les Britanniques ont gardé leur scepticisme vis-à-vis de la liaison au continent pendant tout le processus de construction, et les Français l'ont ressenti.
Coût de construction du tunnel sous la Manche
Les coûts de construction ont finalement atteint environ 15 milliards d'euros, encore plus en comptant l’inflation. Tout a été financé par des investisseurs privés. Les trois quarts des actions de la société exploitante du tunnel sous la Manche sont des obligations françaises de particuliers. Comme habituellement pour les grands projets, les coûts ont largement dépassé le budget initialement prévu.
Aujourd'hui, l'entreprise d’exploitation du tunnel sous la Manche s'appelle Getlink. Auparavant, elle était encore lourdement endettée, ce qui était parfois considéré comme très problématique. Finalement, peu après l'ouverture du tunnel sous la Manche, la grande crise pétrolière a éclaté. Et qu'en est-il aujourd'hui ?
Aujourd'hui, la situation est un peu plus détendue. Certes, les dettes ne sont toujours pas totalement apurées, mais elles ont pu (à 2025) être réduites à environ 3,4 milliards d'euros. Grâce à des bénéfices réguliers (par exemple, environ 320 millions d'euros de bénéfices en 2025), ce chiffre continue de diminuer.
Tunnel sous la Manche après le Brexit : Impacts économiques
Autrefois comme aujourd'hui, le tunnel sous la Manche est théoriquement la plus rapide liaison commerciale entre la Grande-Bretagne et l'Europe. Le tunnel sous la Manche reste un élément clé de l'infrastructure de transport européenne. Des millions de passagers utilisent le tunnel annuellement, même si cela a considérablement diminué.
Quid du Brexit ? Le rôle du tunnel sous la Manche a beaucoup changé depuis que la Grande-Bretagne a quitté l’UE. Auparavant, le tunnel était une route rapide et simple pour les voyageurs et le commerce. Il est maintenant une frontière nationale tangible, avec tout ce que cela implique : contrôles de passeport, restrictions d'entrée plus strictes et moins de possibilités de trajets spontanés.
Pour le fret, les signes du recul sont encore plus nets. Les entreprises luttent chaque jour avec des formalités douanières étendues, des obligations documentaires et des temps de traitement plus longs. Le temps, c'est de l'argent – la route par le tunnel sous la Manche est devenue simplement trop coûteuse pour de nombreuses entreprises de logistique. Beaucoup se tournent vers de nouvelles routes directes (par exemple, Irlande vers l’UE) et évitent ainsi la Grande-Bretagne.
À cela s'ajoutent les discussions constantes entre la France et la Grande-Bretagne sur les normes de sécurité et les responsabilités. Car le tunnel sous la Manche n'est pas directement soumis à l'accord commercial de l'UE, mais repose sur un accord entre les deux pays. Les règles sont donc différentes de chaque côté de la Manche. La perspective économique pour le tunnel sous la Manche est donc difficile, malgré la stabilité.
Conclusion du tunnel sous la Manche : Un chef-d'œuvre technique
En résumé, on peut dire que le tunnel sous la Manche est considéré comme l'une des plus grandes réalisations d'ingénierie du XXe siècle. Grâce à une impressionnante combinaison de techniques de tunnels modernes, de coopération internationale et de concepts de sécurité innovants, le plus long tunnel sous-marin au monde a pu être construit.
L'histoire du tunnel sous la Manche montre comment des projets d'infrastructure complexes ont pu relier des pays autrefois ennemis. Même si ce n’est que pour quelques décennies. À ce jour, le tunnel sous la Manche reste clairement un projet de référence pour la construction de grands tunnels sous-marins. Il démontre tout ce qui est techniquement possible aujourd'hui lorsque toutes les parties travaillent ensemble, mais aussi comment les tensions politiques peuvent influencer les routes commerciales.
