Assigner des cas de charge

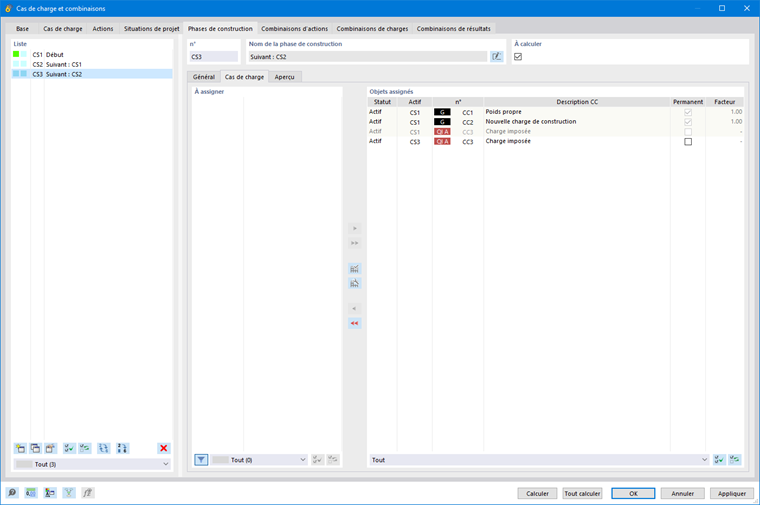

La boite de dialogue « Cas de charge et combinaisons » → onglet « Phases de construction » → onglet « Cas de charge » permet d’assigner les cas de charge pertinents aux phases de construction.

Informations

Les charges d’un cas de charge ne sont prises en compte que pour les objets structurels actifs dans la phase de construction actuelle. Ainsi, vous pouvez assigner plusieurs fois un cas de charge et n’avez pas besoin de définir de nouveaux cas de charge pour chaque phase de construction.

Attribution

Lors du premier appel de l’onglet, tous les cas de charge définis dans l’onglet principal « Cas de charge » sont répertoriés dans la phase de construction CS1. Vous pouvez maintenant assigner à chaque phase de construction les cas de charge agissant sur les objets structurels à partir de ce moment dans le déroulement de la construction. Les cas de charge correspondants sont reportés dans les phases de construction suivantes.

Informations

Par exemple, si vous assignez le cas de charge « Poids propre » dans la phase de construction CS1, vous ne pouvez plus assigner ce cas de charge aux phases de construction suivantes : il a déjà été transféré. Les poids propres des objets structurels activés dans les phases de construction suivantes sont automatiquement pris en compte.

Conformément au type de cas de charge, les cas de charge sont considérés comme « permanents » ou « non permanents ». Vous pouvez ajuster cette attribution manuellement pour les cas de charge qui ne sont pas automatiquement transférés depuis la phase de construction précédente.

Objets assignés

Ce tableau indique tous les cas de charge agissant dans la phase de construction sélectionné. Les informations suivantes sont visibles :

Statut

Le statut indique si le cas de charge est « actif » dans la phase de construction sélectionnée. Si vous retirez un cas de charge, il est indiqué comme « inactif » pour cette phase et les phases suivantes.

Actif

Indique la phase de construction pour laquelle le cas de charge a été activé pour la première fois.

Inactif

Cette colonne apparaît à la désactivation d’un cas de charge, et indique à partir de quelle phase le cas de charge n’est plus actif.

Permanent

La case à cocher indique si un cas de charge est considéré comme « permanent » ou « non permanent ».

Les cas de charge permanents sont intégrés dans le système, leur influence (contraintes et déformations) est transférée dans les phases de construction suivantes. Les cas de charge non permanents ne sont pris en compte que dans la phase de construction à laquelle ils ont été attribués.

Facteur

Cette colonne permet de définir le facteur de charge avec lequel les charges d’un cas de charge sont intégrées dans le calcul de la phase de construction.

Informations

Les facteurs de charge, par exemple 1,35 pour une charge permanente, peuvent également être pris en compte ultérieurement lorsque vous Combinez des phases de construction.
