Conditions techniques

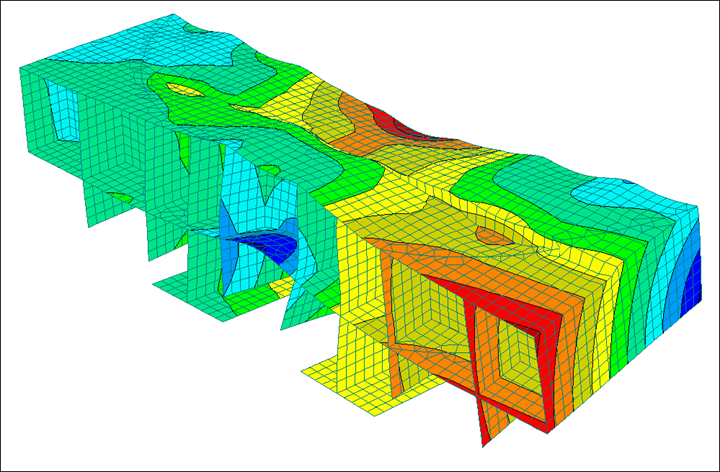

La charge de la structure est transférée dans les poteaux par les arcs de maçonnerie. Ein seitliches Abfangen ist ohne Rückbau nicht möglich. L'ingénieur Sando a mis au point une méthode permettant de rediriger la charge dans le poteau. En vérifiant constamment la force et le déplacement, il était possible de contrôler les pas de travail en permanence. Les moments critiques ont dû être exclus de ce bâtiment.

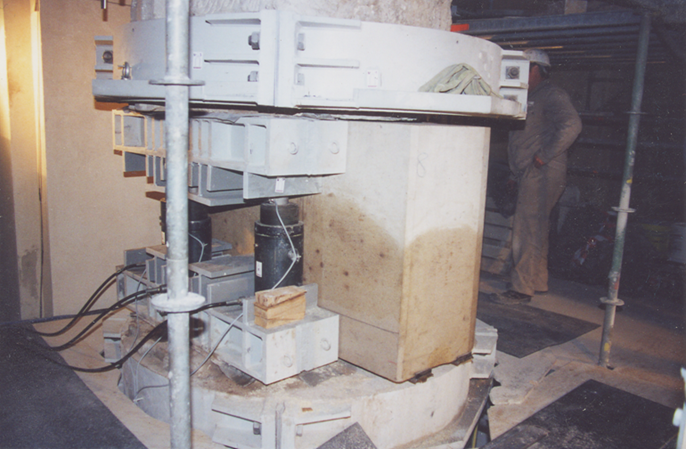

Les travaux préparatoires à l'augmentation de charge ont été suivis par le montage de la structure porteuse hydraulique pas à pas. La nouvelle pièce centrale, qui représente exactement la moitié du segment de poteau, a été insérée après un allongement vertical de 0,6 mm. Avec les deux parties latérales, le nouveau segment est désormais clairement perceptible. La méthode retenue a été couronnée de succès.
Calcul statique | Calcul de structure Bureau d'études en calcul de structure Dipl.-Ing. Jörg Sando, Weimar, Allemagne www.sando.de Contrôle des calculs Prof.Frank Prietz, Berlin |
Construction | Entrepreneur Bennert GmbH Betrieb für Bauwerkssicherung, Klettbach, Allemagne www.bennert.de Entreprise générale CARO Restaurierung und Technologie GmbH, Berlin, Allemagne http://www.charlottenburger-tor.de/caro-bbt/Bestand8.htm Suivi technique EBK Ingenieurbüro für Bauwerksdiagnostik, Weimar, Allemagne |
Maître d'ouvrage | Stiftung Denkmalschutz Berlin, mandaté par la direction pour les Sciences, la Recherche et la Culture du Sénat de Berlin, Allemagne |
